【工程快报】迪兹瓦矿业11千伏南线送电成功

发表时间: 2019-11-04 09:10:15

作者: 刘文

来源: 迪兹瓦矿业SOMIDEZ


“5、4、3、2、1,合闸----”

2019年10月30日下午14时48分,120千伏总降11千伏电源通过南线8公里长的架空线路向取水泵站一次性送电成功。

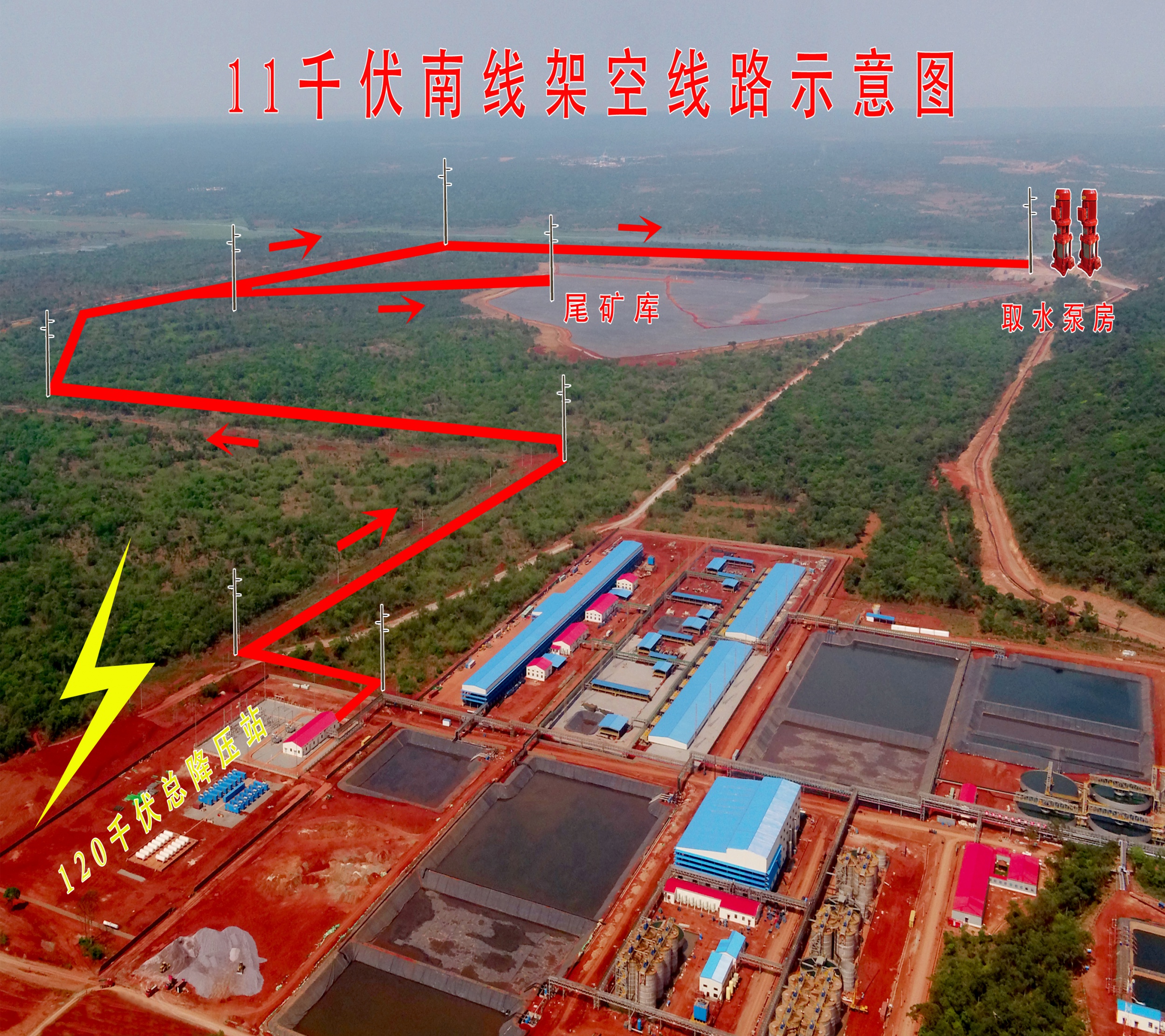

11千伏南线(新闻制图)

11千伏北线(新闻制图)

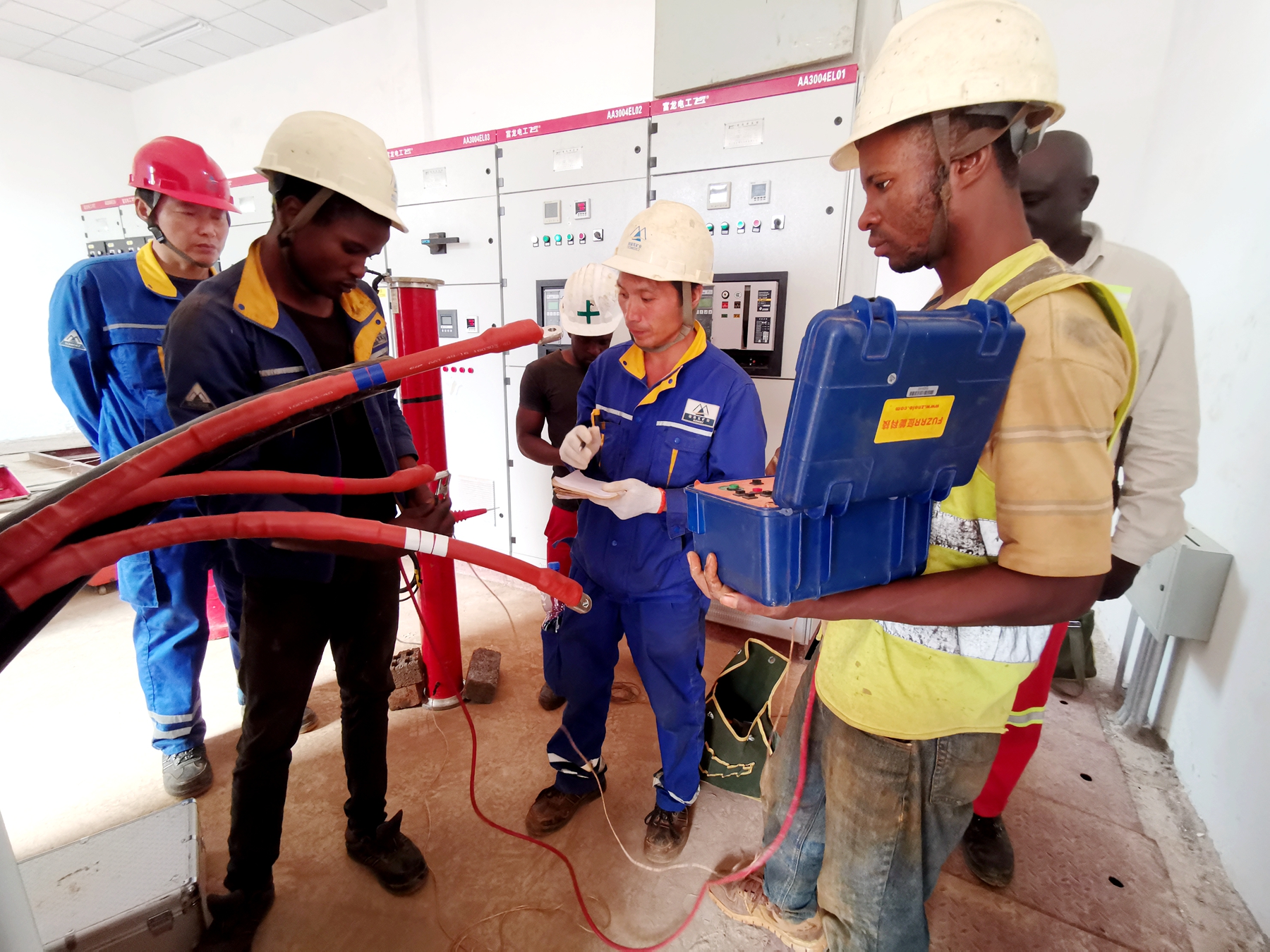

11千伏送电前的测试


11千伏线路为迪兹瓦矿业内部供电线路,从总降压站出发,南至取水泵站和尾矿坝,北至采矿场和生活营地,线路全长约35公里。目前线路其它部分正在加紧建设中,预计11月中旬完成所有回路,为项目建设提供用电保障。

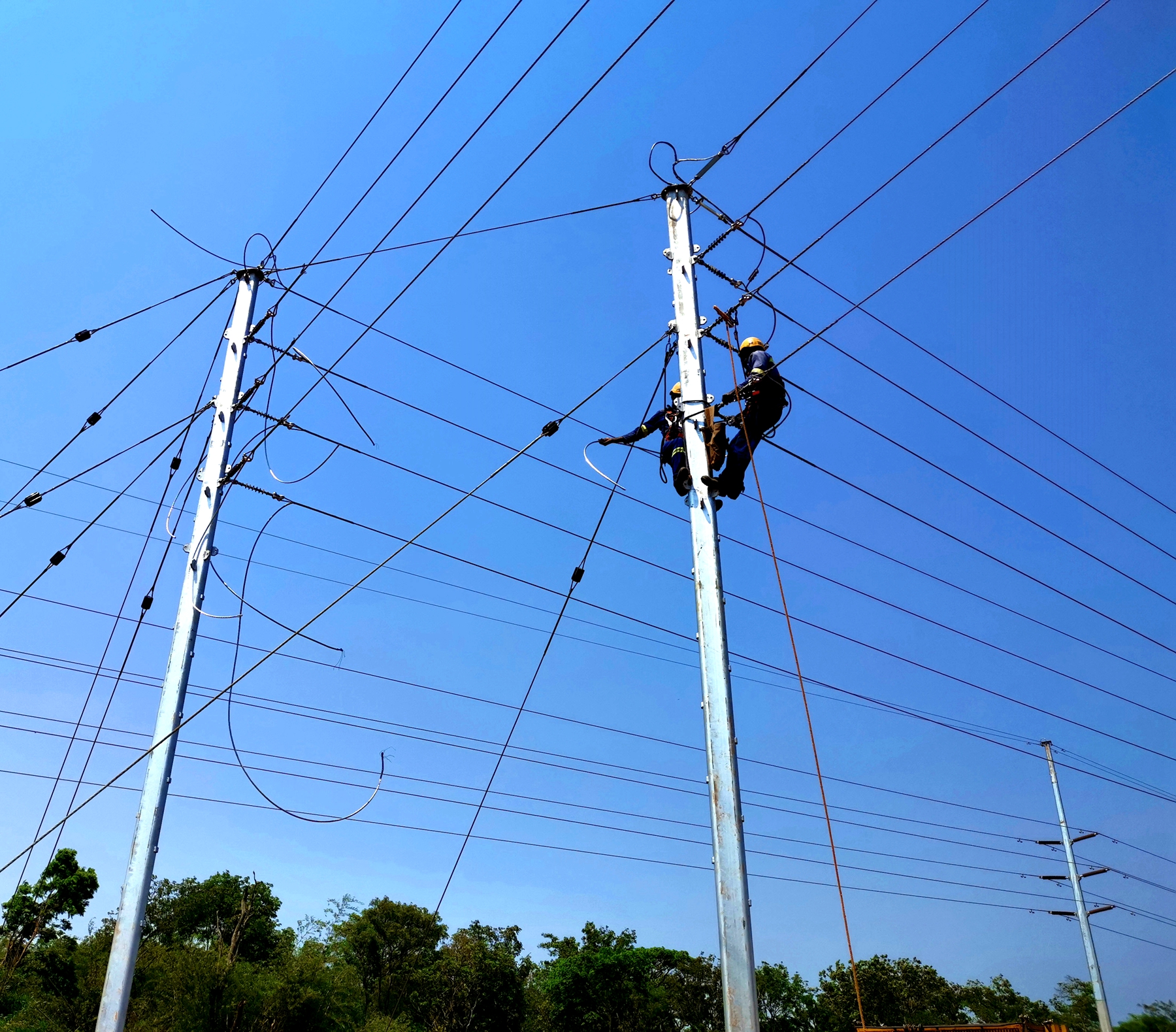

穿越丛林的架空线路

电线架设施工

南线至尾矿库

北线至马松坡生活营地

2019年9月28日,项目120千伏总降压站正式受电后,迪兹瓦矿业非常重视用电负载电源的切换工作,并要求限期取消柴油发电,转入电网供电。经过项目统筹管理和各施工单位的通力协作,克服施工过程中遇到的重重困难,电源切换工作取得突破性进展。
